Etapas de uma Obra Residencial: da Fundação ao Acabamento
Por LGL Engenharia Elétrica · Atualizado em junho de 2025 · 12 min de leitura
Entender as etapas de uma obra residencial é o primeiro passo para quem vai construir ou reformar uma casa. Muita gente começa a obra sem saber a sequência correta — e esse erro gera retrabalho, gastos desnecessários e atrasos que poderiam ser evitados.
Neste guia completo, você vai ver cada fase da construção na ordem certa: da fundação até o acabamento final, passando pelas instalações elétricas, hidráulicas e de automação. Se você está planejando sua obra, este conteúdo é essencial.
A sequência correta das 9 etapas de uma obra residencial, quando fazer cada instalação, quanto tempo esperar em cada fase e os erros mais comuns a evitar.
Cada etapa da obra tem um momento certo para acontecer — pular a ordem sai caro.
Visão Geral: As 9 Etapas de uma Obra Residencial
Antes de entrar nos detalhes de cada fase, veja o panorama completo com os tempos médios de execução:
| # | Etapa | Tempo médio |
|---|---|---|
| 1 | Projetos e aprovações | 1–4 meses |
| 2 | Serviços preliminares | 2–4 semanas |
| 3 | Fundação | 3–8 semanas |
| 4 | Estrutura (pilares, vigas, laje) | 4–12 semanas |
| 5 | Alvenaria (paredes) | 4–10 semanas |
| 6 | Cobertura (telhado) | 2–6 semanas |
| 7 | Instalações (elétrica, hidráulica, gás) | 4–10 semanas |
| 8 | Revestimentos e acabamentos | 6–16 semanas |
| 9 | Limpeza final e entrega | 1–2 semanas |
Agora vamos detalhar cada etapa.
Etapa 1 — Projetos e Aprovações: onde tudo começa
Nenhuma obra séria começa sem projeto. É aqui que as decisões mais importantes são tomadas — e é muito mais barato mudar algo no papel do que depois que a parede já foi levantada.
Os projetos necessários para uma residência incluem:
- Projeto arquitetônico — planta baixa, cortes, fachadas
- Projeto estrutural — fundação, pilares, vigas, laje
- Projeto elétrico (ELE) — circuitos, quadro, tomadas, pontos de luz
- Projeto hidrossanitário — água fria, esgoto, águas pluviais
- Projeto de automação residencial (AUT) — se aplicável
- Projeto de SPDA — para-raios, quando exigido pela norma
O projeto elétrico residencial deve ser desenvolvido junto com o projeto arquitetônico — nunca depois que as paredes já estão prontas. Mudanças tardias geram quebra de paredes e custo desnecessário.
Após os projetos prontos, é necessário aprovar a planta na prefeitura e obter o alvará de construção. Esse processo pode levar de 30 dias a 4 meses, dependendo do município.
Etapa 2 — Serviços Preliminares: preparando o terreno
Com o alvará em mãos, a obra começa de verdade. Os serviços preliminares preparam o terreno para receber a construção:
Limpeza e terraplanagem
Remoção de vegetação, entulho e nivelamento do terreno conforme o projeto. Em terrenos com desnível significativo, podem ser necessários cortes ou aterros.
Locação da obra
Marcação no terreno de onde ficará cada parede, pilar e cômodo — seguindo exatamente o que está no projeto. Essa marcação guia toda a construção.
Instalação do canteiro
Estrutura provisória: tapume, ligação provisória de água e energia elétrica, almoxarifado e banheiro de obra.
Etapa 3 — Fundação: a base que sustenta tudo
A fundação é o elemento estrutural que transfere o peso da construção para o solo. Escolher o tipo errado de fundação é um dos erros mais graves — e caros — de uma obra.
Os tipos mais comuns em residências são:
- Sapata isolada: blocos de concreto sob cada pilar. Indicada para solos firmes.
- Radier: laje de concreto que cobre toda a base da casa. Boa para terrenos com solo variável.
- Estacas: cravadas no solo para atingir camadas mais resistentes. Usada em solos moles ou construções maiores.
O tipo de fundação é definido pelo engenheiro estrutural com base no laudo de sondagem do solo. Economizar nessa etapa é um risco que pode custar muito caro no futuro.
A fundação define a segurança de toda a construção — não é lugar para improvisar.
Etapa 4 — Estrutura: pilares, vigas e laje
Depois da fundação cura (geralmente 28 dias para o concreto atingir resistência plena), começa a estrutura: os pilares, vigas e lajes que darão forma e resistência à casa.
Em construções convencionais de concreto armado, a sequência é:
- Montagem da fôrma (molde de madeira)
- Posicionamento da armadura de ferro
- Concretagem (despejo do concreto)
- Cura do concreto (mínimo 7 dias antes de retirar a fôrma)
É na fase da laje que os eletrodutos para iluminação do teto e para cabeamento estruturado (internet, TV, automação) são embutidos no concreto. Sem o projeto elétrico aprovado, essa etapa não pode ser executada corretamente.
Etapa 5 — Alvenaria: levantando as paredes
Com a estrutura pronta, as paredes são levantadas — seja com tijolos cerâmicos, blocos de concreto ou outros sistemas construtivos como drywall e steel frame.
É também nessa fase que os eletrodutos e tubulações hidráulicas são embutidos nas paredes — ou seja, instalações elétricas e hidráulicas começam aqui, junto com a alvenaria.
A sequência dentro da alvenaria costuma ser:
- Levantamento das paredes
- Passagem de eletrodutos para tomadas, interruptores e pontos especiais
- Passagem de tubulações hidráulicas
- Grauteamento (preenchimento dos blocos estruturais)
- Vergas e contravergas nas aberturas (portas e janelas)
Etapa 6 — Cobertura: protegendo a obra da chuva
O telhado é executado logo após as paredes, para proteger a construção das chuvas e permitir que as etapas internas avancem sem interrupção.
As principais decisões na cobertura envolvem:
- Estrutura: madeira convencional, metálica ou em concreto
- Telha: cerâmica, metálica, fibrocimento, termoacústica
- Calha e rufos: escoamento das águas pluviais
- Impermeabilização: lajes expostas e áreas de risco de infiltração
Se você planeja instalar energia solar fotovoltaica, o projeto do telhado precisa considerar o posicionamento e inclinação dos painéis desde o início. Alterar depois é muito mais caro.
Etapa 7 — Instalações: elétrica, hidráulica e gás
Esta é uma das fases mais críticas de toda a obra — e também a mais fácil de errar quando não há projeto. As instalações passam por duas subfases distintas:
Instalação Bruta (Primeira Fiação)
Antes do reboco, são instalados os eletrodutos, caixas de passagem e os fios de energia. É quando se define a posição de cada tomada, interruptor, ponto de iluminação, quadro de distribuição e infraestrutura de automação residencial.
Instalação de Acabamento (Segunda Fiação)
Após o reboco e antes do revestimento, os fios são puxados, os disjuntores são instalados e os circuitos são identificados. É aqui que o projeto elétrico mostra seu valor real — circuitos dimensionados corretamente evitam disjuntores desarmando e sobrecargas.
A instalação elétrica em obra nova deve seguir a NBR 5410, norma brasileira que define requisitos mínimos de segurança para instalações elétricas de baixa tensão. Contrate sempre um engenheiro eletricista para o projeto e a execução.
Além da elétrica, nessa fase são executadas:
- Instalação hidrossanitária: tubulações de água fria, quente, esgoto e ventilação
- Gás: tubulação para fogão, aquecedor e churrasqueira, se houver
- Cabeamento estruturado: rede de internet, TV a cabo e telefone
- Automação: infraestrutura para KNX, Control4, Crestron ou sistemas wireless
Etapa 8 — Revestimentos e Acabamentos: a casa ganha vida
Essa fase costuma ser a mais longa e a que exige mais decisões do proprietário. É aqui que a estética da casa se define.
A sequência recomendada dentro dos acabamentos é:
Reboco e regularização
Camada de argamassa que uniformiza paredes e teto, preparando a base para os revestimentos. Também é quando contrapiso (base do piso) é executado.
Revestimento cerâmico e porcelanato
Pisos e azulejos de banheiros, cozinha e áreas de serviço. Precisa ser executado antes da colocação de portas e ferragens.
Gesso e massa corrida
Nivelamento final de tetos e paredes que receberão pintura. Gesso é feito em tetos e sancas; massa corrida, nas paredes.
Instalação de portas e janelas
Marcos, batentes, folhas e vidros. Janelas de alumínio exigem vedação adequada contra infiltração.
Piso laminado, vinílico ou madeira
Pisos de sala e quartos são os últimos a serem colocados — depois da pintura, para evitar manchas.
Pintura
Selador, massa e tinta. A sequência correta evita descascamento e manchas. Sempre aplicar no mínimo duas demãos de tinta.
Louças, metais e elétrica de acabamento
Torneiras, vasos, chuveiros, tomadas, interruptores, luminárias e placas de automação. É a última etapa antes da entrega.
Etapa 9 — Limpeza Final e Entrega
Antes de entregar as chaves, toda a obra passa por uma vistoria minuciosa. Pontos que devem ser verificados:
- Todos os circuitos elétricos funcionando e identificados no quadro
- Ausência de infiltrações e umidade nas paredes
- Pisos nivelados, sem peças quebradas ou trincadas
- Portas e janelas abrindo e fechando corretamente
- Ralos e esgoto escoando sem entupimento
- Pintura uniforme, sem manchas ou respingos
- Sistemas de automação e iluminação programados e testados
Após a vistoria, a construtora ou o responsável técnico emite o habite-se — documento que atesta que a construção seguiu o projeto aprovado e está em condições de ser habitada.
Os 4 Erros Mais Comuns nas Etapas de uma Obra Residencial
- Começar sem projeto completo: muitos proprietários aprovam só a planta arquitetônica e deixam elétrica e hidráulica para depois. Resultado: instalações improvisadas, paredes quebradas e retrabalho.
- Alterar o projeto durante a obra: cada mudança em andamento tem um custo 3 a 10 vezes maior do que no papel. Decida antes de começar.
- Não respeitar o tempo de cura do concreto: apressar a retirada da fôrma ou carregar a estrutura antes do tempo pode comprometer a resistência definitivamente.
- Contratar o mais barato: profissionais sem habilitação e materiais de baixa qualidade geram problemas que aparecem anos depois — e custam muito mais para corrigir.
Perguntas Frequentes sobre Etapas de Obra Residencial
Quais são as etapas de uma obra residencial?
As principais são: projetos e aprovações, serviços preliminares (terraplanagem e locação), fundação, estrutura (pilares, vigas, laje), alvenaria, cobertura, instalações (elétrica, hidráulica e gás), revestimentos e acabamentos, e limpeza final com entrega.
Quando deve ser feita a instalação elétrica na obra?
A elétrica começa com os eletrodutos embutidos na laje e nas paredes (fase de estrutura e alvenaria). Após o reboco, vêm as caixas e fiação. A energização definitiva acontece no final, antes do acabamento final.
O que vem primeiro: hidráulica ou elétrica?
As duas correm em paralelo durante a alvenaria. A hidráulica costuma ter prioridade nos banheiros por envolver quebras de piso. A elétrica vem logo na sequência, antes do reboco.
Quanto tempo dura uma obra residencial?
Uma casa de padrão médio (150–300 m²) leva em média 12 a 24 meses. Obras de alto padrão com automação e instalações especiais podem levar mais tempo, dependendo do nível de detalhamento.
Por que o projeto elétrico deve ser feito antes da obra?
Porque define a posição dos eletrodutos, quadro de distribuição, tomadas e infraestrutura de automação. Sem ele, a instalação é improvisada — o que aumenta o risco de sobrecarga, curto-circuito e retrabalho na obra.
Conclusão: Planejamento é o Melhor Investimento de uma Obra
As etapas de uma obra residencial seguem uma lógica clara: cada fase depende da anterior. Pular etapas ou executá-las fora de ordem é a principal causa de retrabalho, atrasos e gastos inesperados.
O projeto elétrico, em especial, é um dos mais negligenciados — e um dos que mais causam problemas anos depois da entrega. Investir em engenharia elétrica especializada desde o início da obra é a decisão mais inteligente que um proprietário pode tomar.
Precisa de Projeto Elétrico para Sua Obra?

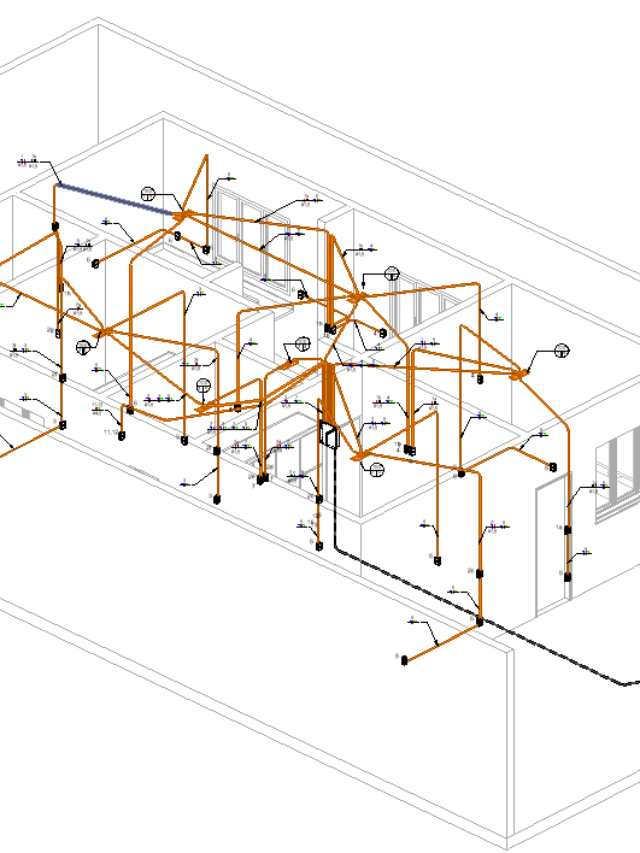

A LGL Engenharia Elétrica desenvolve projetos elétricos residenciais com alto padrão técnico, entregues em BIM com compatibilização completa entre todas as disciplinas.
Fale com um Especialista →Continue aprendendo: veja também nossos artigos sobre instalação elétrica residencial, automação residencial para iniciantes e quando instalar SPDA (para-raios) em residências.
Para referências técnicas sobre instalações elétricas em obras, consulte a ABNT (Associação Brasileira de Normas Técnicas), responsável pela NBR 5410 que regula as instalações elétricas de baixa tensão no Brasil.
